项目建设进行时丨 湖南省衡南县抽水蓄能电站项目建设进展顺利
发布时间:2023-03-03 14:42      来源:智慧衡南     浏览量:
字体:


衡南县融媒体中心3月2日讯(记者伍品王攀程)湖南省衡南抽水蓄能电站项目位于衡南县花桥镇境内,距衡阳市直线距离约45km,电站初拟500kv线路接入衡阳雁城500kv变电站,预计施工建设期6年,建成投用后年税收可超1亿元以上,可带动2000人就业,目前,各项工作正有序推进。

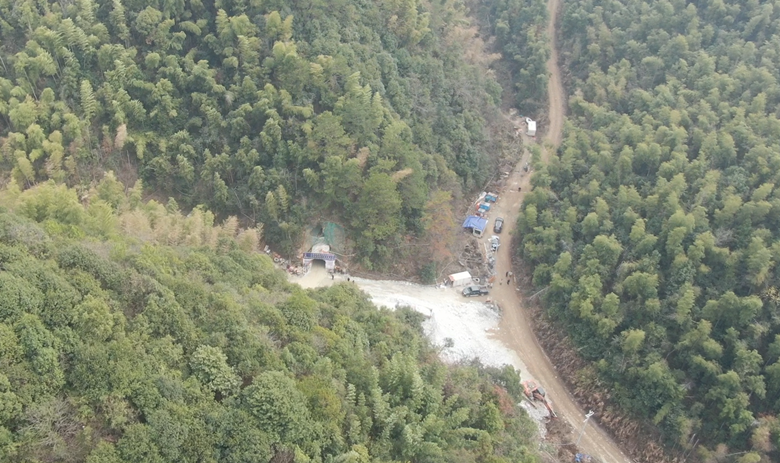

在衡南大王庙抽水蓄能电站勘探平硐工程施工现场,施工人员正在勘测地质结构,为可行性研究提供参考依据。"衡南抽水蓄能项目完成了预可研的编制与审查工作,取得了《关于同意开展衡南大王庙抽水蓄能电站前期工作的函》,俗称小路条,同时启动了可研阶段的勘察设计与研究认证工作,今年的1月份,我们已经完成了可研阶段三大专题的审查工作。截至目前,平硐施工作业1462米的距离,我们完成了625米,完成了进度的42.3%,同时,钻探钻孔已经完成了511米,也占钻孔进度的78%。"蓄能项目业主单位大唐华银衡阳发电股份有限公司董事长李满辉说。

电站项目含上水库和下水库,上水库位于天光村,集雨面积为1.55k㎡,正常蓄水位645.00m,下水库位于石丘村,集雨面积为5.9k㎡,正常蓄水位256.00m。经初步匡算,衡南抽水蓄能电站征占用总面积4340.69亩,计划2023年核准开工,2030年建成投产。"接下来,在县委县政府的大力支持与指导下,我们公司绝对会竭尽全力、奋力攻坚,一定完成今年下达的目标任务。"李满辉说。
