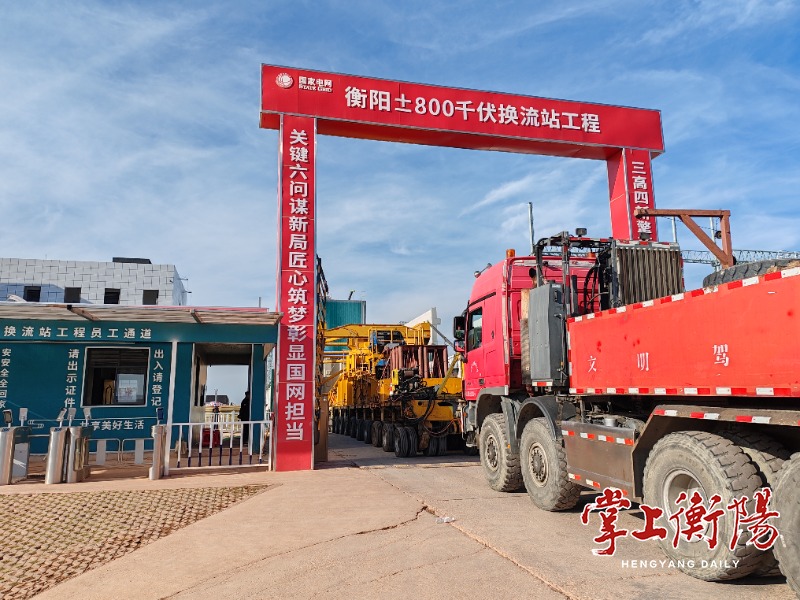

11月8日下午3点30分许,在全市各部门的密切配合下,衡阳±800千伏换流站迎来了首台“心脏”设备——换流变压器。随着这台车长97.45米、拥有276个轮胎的“巨无霸”换流变压器比原计划提前一个半小时送入现场,标志着首台换流变压器运输任务圆满完成,成功跑出了大件运输护送服务的“衡阳速度”。
这台由湖南电力物流公司承运的特大型变压器,是我国自主生产的服务于“±800千伏宁夏—湖南特高压直流输电工程”的特种设备。该工程为国家核准建设的重点输电项目,也是全国首条以沙漠、戈壁、荒漠为重点的大型风电、光伏基地外送特高压直流通道,线路总长达1634千米,横跨宁夏、甘肃、湖南等6个省市区。建成后每年可向湖南输送电量达400亿度,约占全省年用电量的1/6,其中输送新能源电量占比超过50%。该工程在有效缓解湖南地区用电紧张局面的同时,也为落实国家能源战略、推动绿色低碳转型、促进两省经济社会发展增添助力。
据了解,本次运输的首台换流变压器从江苏常州出发,通过船舶运抵衡阳丁家桥码头,陆运中转后运至衡南县泉湖镇项目建设地,历时15天,共1552公里。面对如此重要的运输任务,在省交通运输厅的指导下,衡阳市交通运输局迅速启动了高效办成大件运输“一件事”工作机制。
衡阳市交通运输局二级调研员贺宇顺现场接受采访时表示,受理承运企业的申请以来,衡阳市交通运输局迅速启动高效办成大件运输“一件事”工作机制,会同市数据局、城市管理、公安交警等相关部门开展并联审批,在3个工作日内为运输企业办理好了相关通行许可,相较于过去10个工作日的办理时限压缩了70%以上。

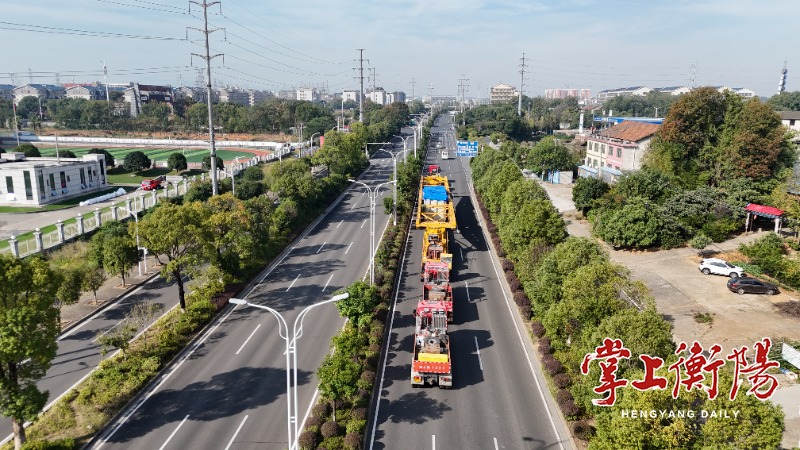

同时,为确保运输过程的安全与顺畅,衡阳市交通运输局携手交警、城管、电力等多个部门,构建了严密的保障体系。在运输过程中,还采取了分段交通管制、全程护送等措施,确保这台“大国重器”能够安全、精准地运抵工程现场。
自工程启动以来,国网湖南电力组织了超过1200名施工人员,他们勇克极端气候的挑战,稳步推进工程建设。目前,衡阳换流站工程建设进度土建总体完成80%,电气总体完成23%,站内用电系统已正式带电,工程建设按计划稳步高效推进,充分彰显了“湖南速度”的卓越效率。
首台换流变压器运输进站并安装,标志着该工程建设正式进入关键阶段。下阶段,衡阳±800千伏换流站将继续以争创国优金奖工程为目标,充分发挥项目临时党支部战斗堡垒作用,强化安全与质量控制,完善土建收尾工作,同时加强换流变压器安装环境、过程及工艺管控,确保通过8个月时间完成设备的一次性安装与调试,力争2025年6月底前实现换流站双极低端带电,2025年9月前实现双极高低端全压运行。
